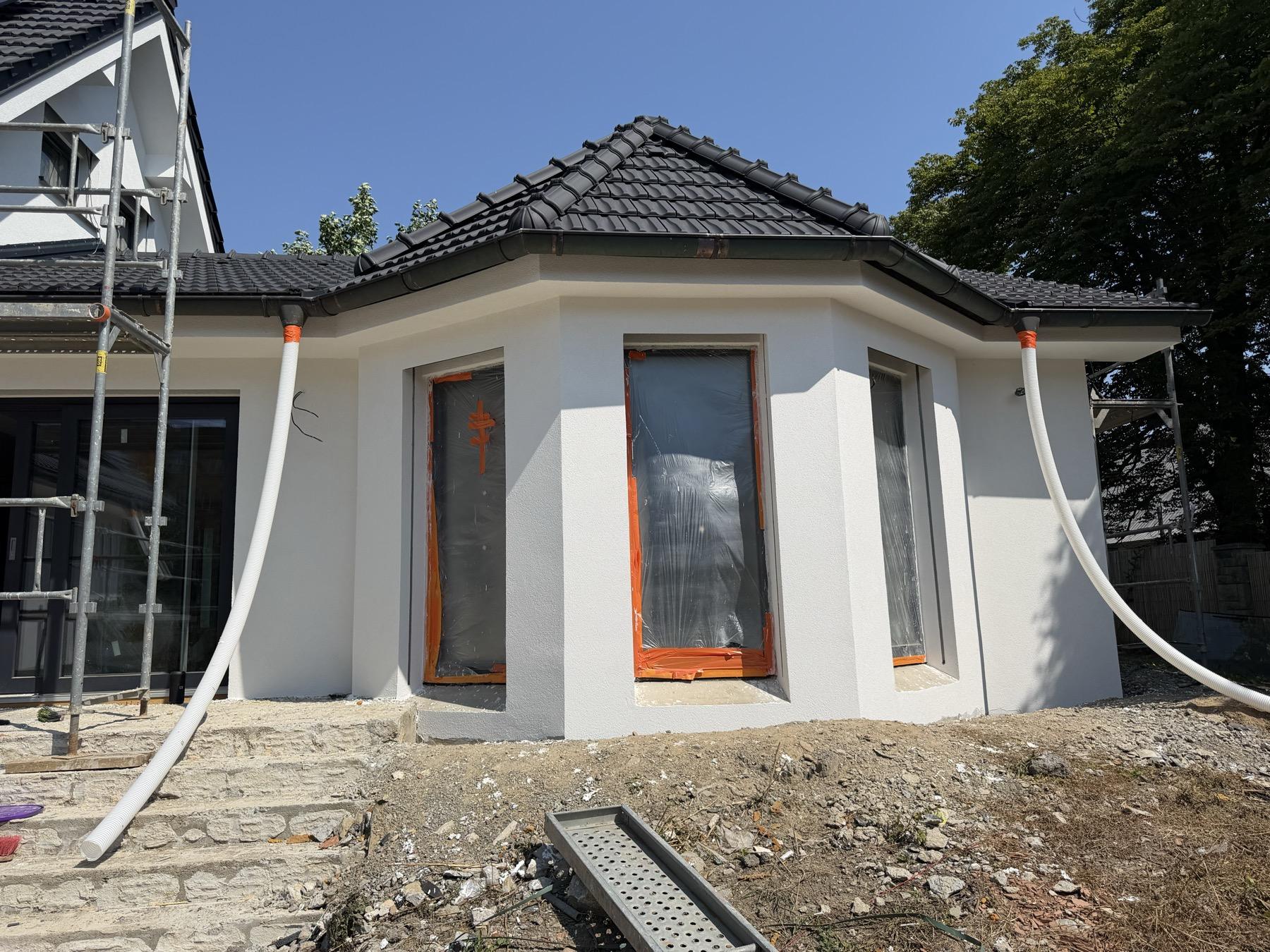

Jak dlouho trvá zateplení panelového domu
Rozhodují technologické přestávky, ne počet lidí na lešení. Po nalepení izolantu se musí čekat nejméně 24 hodin, než se smí kotvit — a lepší je 72. Teplota vzduchu, podkladu i materiálu přitom nesmí během zpracování a zrání klesnout pod +5 °C. Právě proto se dvojnásobkem lidí termín nezkrátí na polovinu. Zateplení u nás začíná na 1 600 Kč/m² bez DPH (2026).
- Termín drží technologické přestávky, ne počet lidí.
- Po lepení minimálně 24 hodin, lépe 72, než se kotví.
- Pod +5 °C se nepracuje — a platí to i pro dobu zrání.
- Počasí je součást harmonogramu, ne výmluva.
- Termín patří do smlouvy, ne do telefonátu.

Z čeho se harmonogram skládá
| Fáze | Co se děje | Co ji brzdí |
|---|---|---|
| Lešení | montáž, záchytné sítě | přístup, zábor, sousední pozemky |
| Příprava podkladu | očištění, oprava, penetrace | až tady se pozná skutečný stav |
| Lepení izolantu | desky na stěnu | rovinnost podkladu |
| Přestávka | zrání lepidla | min. 24 h, lépe 72 — nejde obejít |
| Kotvení | hmoždinky | materiál stěny, délka kotev |
| Stěrka s výztuží | síťka do stěrky | schnutí, teplota |
| Finální omítka | povrchová úprava | teplota, přímé slunce, déšť |
| Demontáž lešení | úklid, předání | — |
Fáze se na velkém domě překrývají — zatímco na jedné straně zraje lepidlo, na druhé se lepí. Právě tím se čas získává, ne zkracováním přestávek.
Po zaměření dáváme harmonogram po fázích i cenu. Zdarma a nezávazně.
IČO 64617980 · vlastní tým i lešení · pevná cena ve smlouvěCo termín protáhne
- Skutečný stav podkladu. Když se po očištění ukáže drolivá omítka nebo dutá místa, přibude oprava. Jak si to ověřit předem, popisuje článek o poklepové zkoušce.
- Počasí. Déšť do čerstvé omítky, mráz, přímé slunce na velké ploše. Práce se nezastaví z pohodlí — zastaví se, aby vrstva vyzrála.
- Detaily. Ostění, parapety, balkony a sokl zaberou nepoměrně víc času než hladká plocha. Sokl má vlastní skladbu.
- Povolení a projednání. Řeší se před začátkem, ne během — co dnes platí.
- Hnízdící ptáci. Když se v úkrytech fasády najde hnízdo, práce v tom místě počká. Souvisí s tím i poškození zateplení ptáky.
Proč se nevyplatí tlačit na čas
Zkrácená přestávka se neprojeví hned. Projeví se za dva roky — trhlinami ve stěrce a odlepenými deskami. Firma, která slíbí termín výrazně kratší než ostatní, buď počítá s lepším počasím, než jaké bývá, nebo s tím, že přestávku zkrátí. První je risk, druhé je vada.
U nás jde termín do smlouvy spolu s cenou. Když se posune kvůli počasí, řekneme to dopředu a s důvodem — ne až se ptáte, proč se týden nic neděje.
Co znamená „hotovo“
Hotovo není demontované lešení. Hotovo je přejímka za světla, kdy se projde celá plocha, zkontrolují se detaily kolem oken, parapety a sokl, a sepíše se, co se ještě dodělá. Fasáda navíc jinak vypadá mokrá a jinak suchá — proto se přebírá za sucha, ne hned po umytí lešení.
Zdroje: ČSN 73 2901 (Provádění vnějších tepelněizolačních kompozitních systémů — ETICS) a technologické předpisy výrobců systémů. Ceny jsou naše, bez DPH, rok 2026 — ceník, postup na stránce zateplení fasád.
Časté dotazy
Závisí na ploše, počtu čet a hlavně na technologických přestávkách. Konkrétní harmonogram dáváme po zaměření a píšeme ho do smlouvy — odhad po telefonu je jen odhad.
Lepidlo musí zatvrdnout, než se do desek vrtá pro hmoždinky. Minimum je 24 hodin, vhodnější 72. Kotvit dřív znamená narušit spoj, který ještě nedržel.
Ne pod +5 °C. Teplota vzduchu, podkladu i zpracovávaného materiálu musí zůstat nad touto hranicí i během zrání, ne jen ve chvíli nanášení.
Jen zčásti. Lepení a stěrkování se dají zrychlit, přestávky ne. Nad určitý počet lidí se na lešení začnou překážet.
Ano, zateplení se dělá zvenku. Omezení jsou hluk, lešení před okny a doba, kdy je potřeba mít okna zavřená.
Kdo to psal. Volodymyr Krytskyi — fasádám se věnuje přes 15 let, vede realizace a chodí na zaměření. Texty na tomto webu píše sám.
Po zaměření dáváme harmonogram a píšeme ho do smlouvy. Ne odhad po telefonu.
